Hallenbau: Aufbau der Halle, Tag 1 bis 7

Juli 2017, Vereinsleben

Tag 1

Der erste Tag des Aufbaus begann mit der Anlieferung großer Montagegeräte. Am Abend standen der Rahmen und die ersten Elemente der Dachkonstruktion.

Tag 2

Der Tag begann mit der Fertigstellung der Dachkonstruktion; das Rote Erde Team und der Spezialmonteur der Hallenbaufirma arbeiteten perfekt zusammen.

Tag 3

Tag 3 wurde dominiert von der Komplettierung der Seitenwände, des Daches und dem Einbau der Giebel.

Tag 4

Am Tag 4 wurde die Verspannung von Dach und Wänden ausgerichtet, die Ablaufprofile der Wände und die äußere Verkleidung angebracht. Heute machten uns besonders die 30 Grad und der wolkenlose Himmel, über den wir uns sonst freuen, zu schaffen.

Tag 5

Die Wandplatten für die Giebel wurden passgenau geschnitten und angebracht, damit ist die Außenhaut bis auf die Eckverkleidungen fertig.

Tag 6

Der Tag begann mit der Montage der Dachrinne, dann wurden die ersten Dachelemente in die Höhe transportiert.

Tag 7

Mit Tag 7 endet zunächst unsere tagaktuelle Berichterstattung über den Bau unseres Käfiglagers. Der Grund ist einleuchtend und auf dem letzten Foto zu sehen: Die Halle ist bis auf das Sektionaltor, das in Kürze von einer „Rote Erde“-Züchterfamilie eingebaut wird, fertig. In den nächsten Wochen wird noch ein Arbeitstag zur Gestaltung der Oberflächen anberaumt, und dann, Mitte August, wird die Einweihung im feierlichen Rahmen gefeiert.

Die „Rote Erde Familie“ hat sich mit diesem Projekt einen Traum erfüllt, auf dessen Verwirklichung sie über 20 Jahre geplant, gespart und hingearbeitet hat.

  • Anlieferung großer Montagegeräte
    Tag 1: Der Aufbau begann mit der Anlieferung großer Montagegeräte

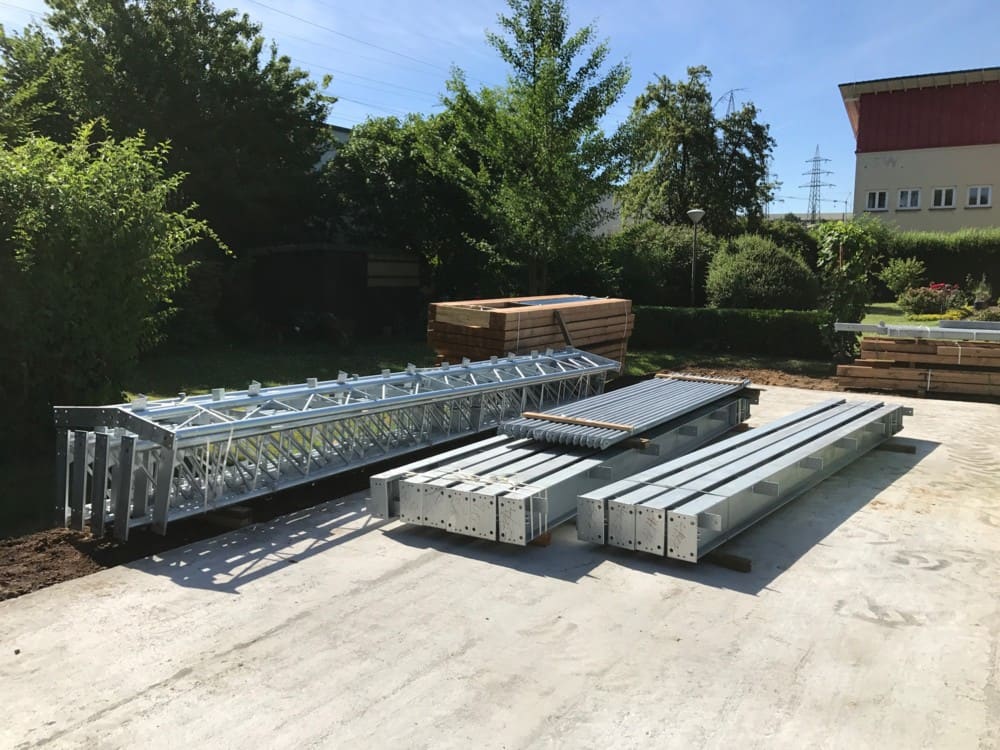

  • Abgeladene Halleneinzelteile
    Die Halleneinzelteile wurden sorgfältig und in der Bedarfsreihenfolge abgeladen und gelagert

  • Etikettierte Bauteile
    Alle Bauteile sind für „Rote Erde“, den Bauherrn und Eigentümer, etikettiert

  • Befestigung für die erste Stahlstütze
    Die Befestigung für die erste Stahlstütze wird hergestellt

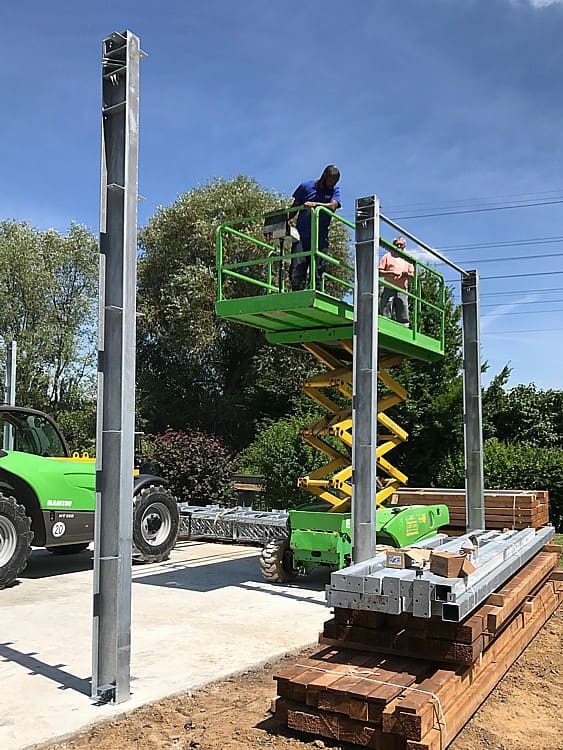

  • Die ersten Stahlstützen stehen
    Die ersten Stahlstützen, das Skelett der Halle, stehen
  • Helfer in der Mittagspause mit Weißbier
    Zur Mittagspause etwas Besonderes für das fleißige Team, ein Weißbier, natürlich alkoholfrei
  • Brigitte Köhnemann schaut auf die Baustelle
    Die Männer sind versorgt, da hat Brigitte Zeit, sich aus sicherer Entfernung einen Überblick zu verschaffen

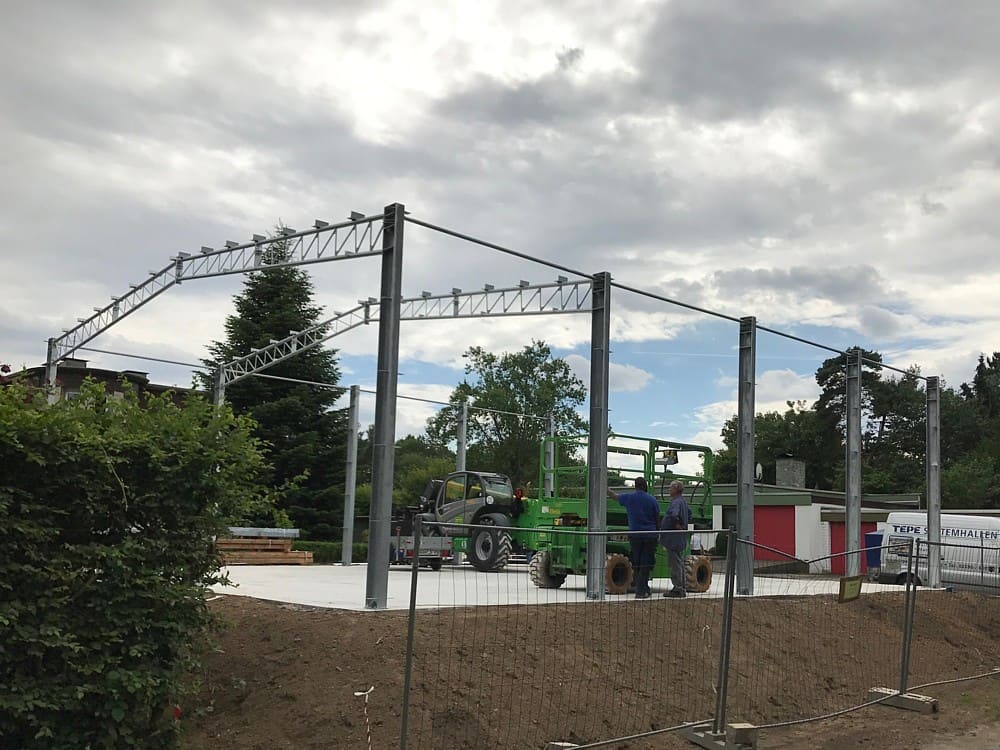

  • Stahlrahmen der Halle mit ersten Dachelementen
    Der Rahmen steht, ebenso die ersten Elemente der Dachkonstruktion, die Baustelle ist gesichert. Tag 1 ist damit abgeschlossen

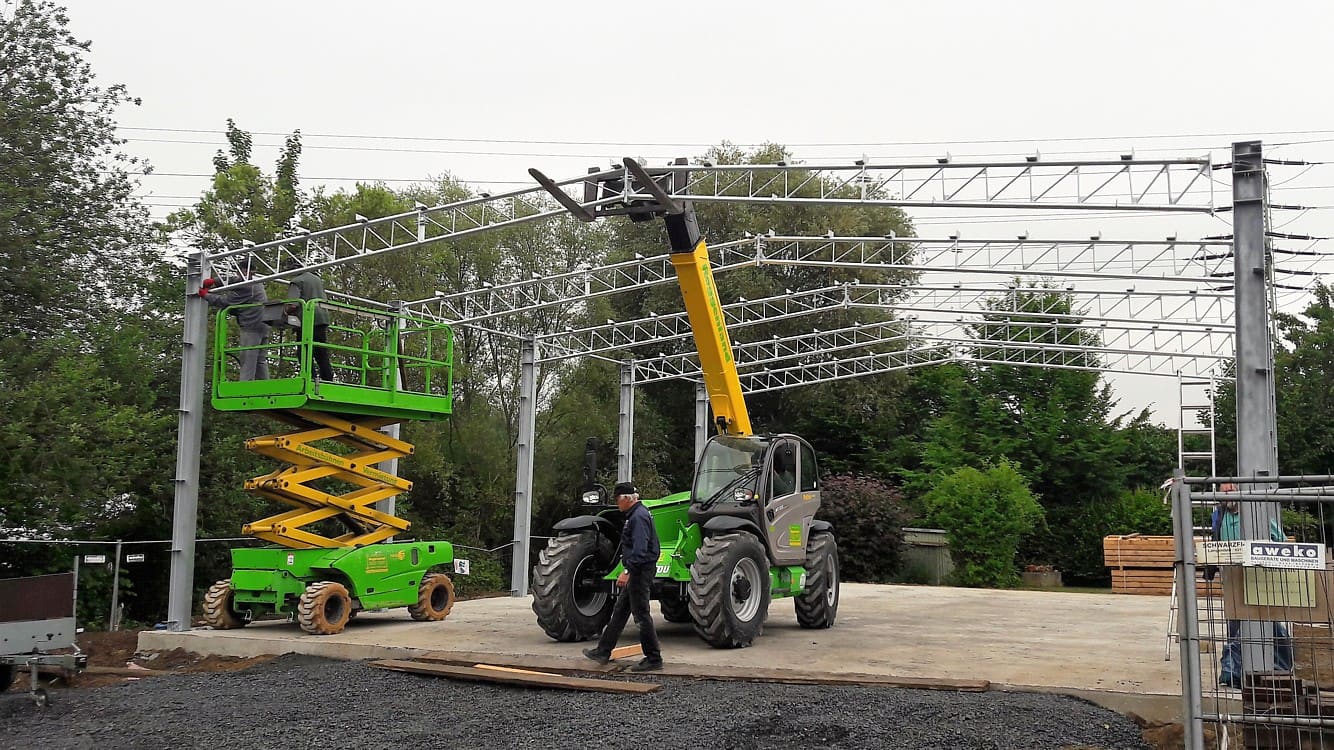

  • Arbeit an der Dachkonstruktion

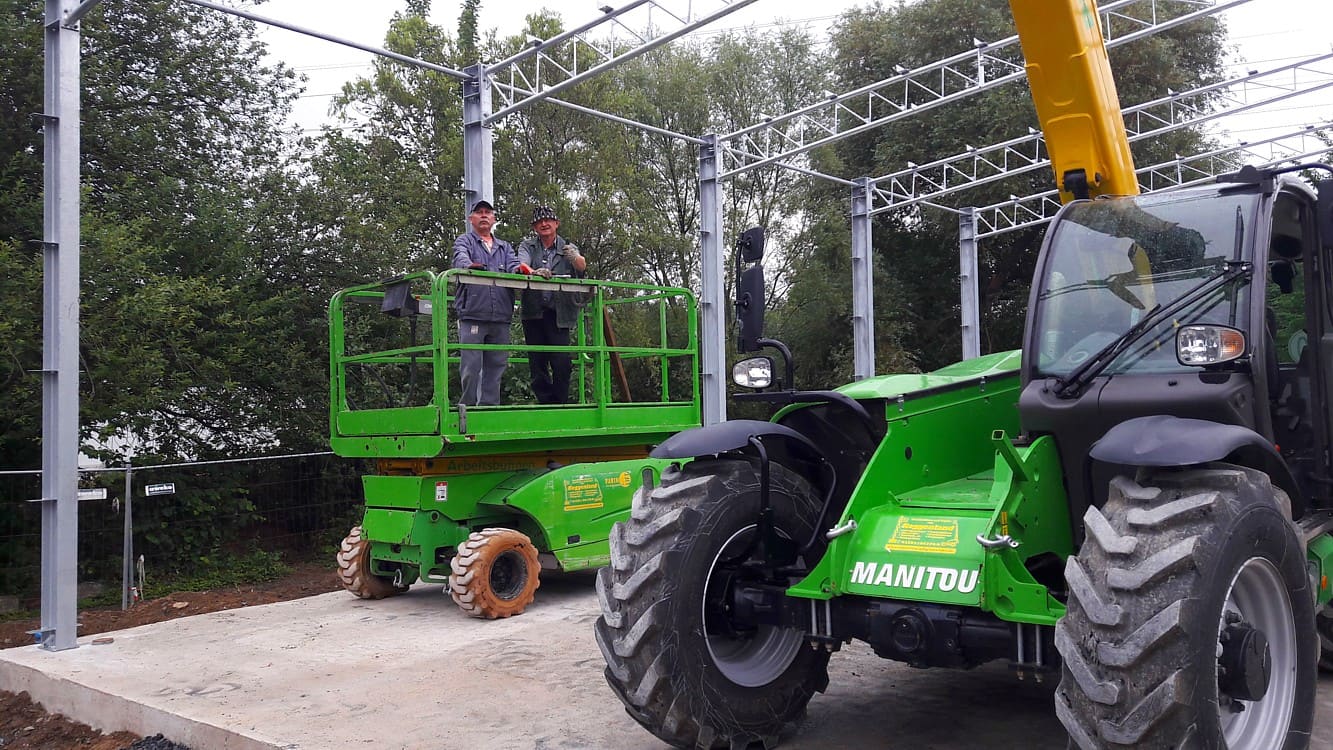

    Tag 2 begann mit der Fertigstellung der Dachkonstruktion, das Rote Erde Team und der Spezialmonteur der Hallenbaufirma arbeiten perfekt zusammen
  • Arbeit an der Dachkonstruktion
    Tag 2 begann mit der Fertigstellung der Dachkonstruktion, das Rote Erde Team und der Spezialmonteur der Hallenbaufirma arbeiten perfekt zusammen

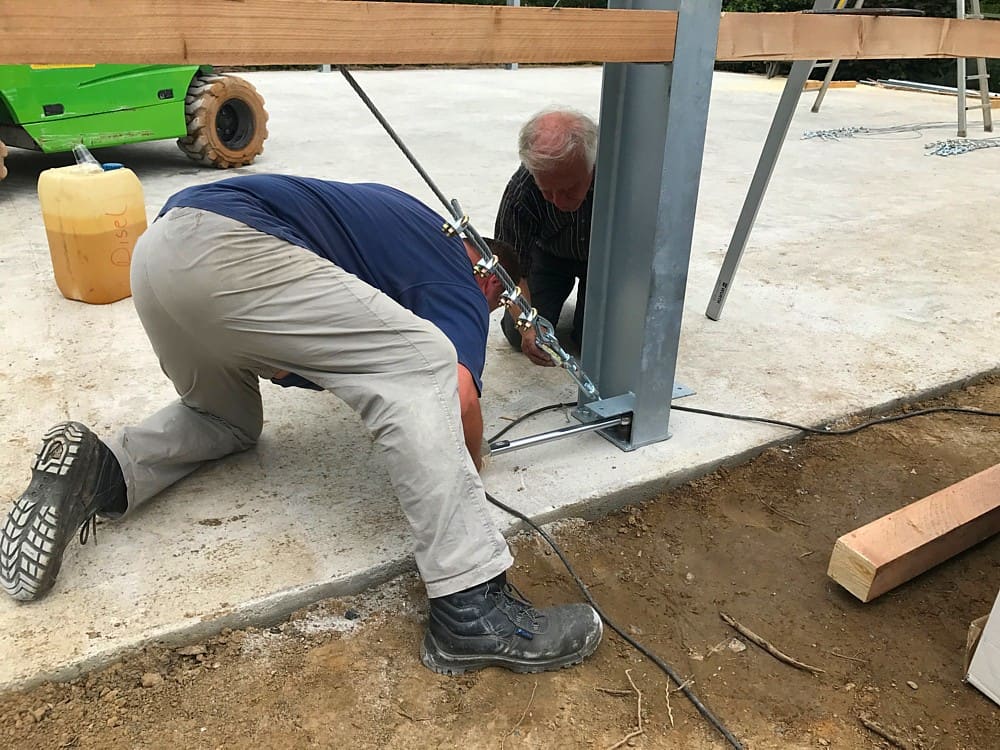

  • Schraubverbindung wird mit dem Drehmomentschlüssel angezogen
    Alle Schraubverbindungen werden mit dem Drehmomentschlüssel angezogen

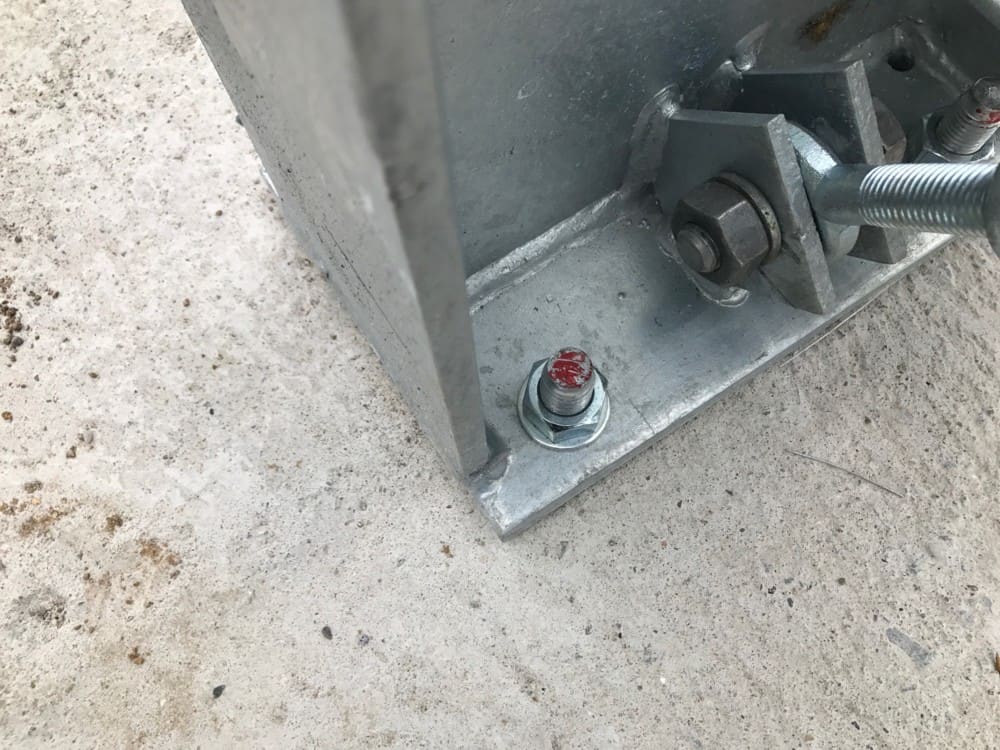

  • Rot markierte Schraubverbindungen
    Perfekt bis ins Detail. Alle fertig angezogenen Verbindungen werden für die Endabnahme mit roter Farbe gekennzeichnet

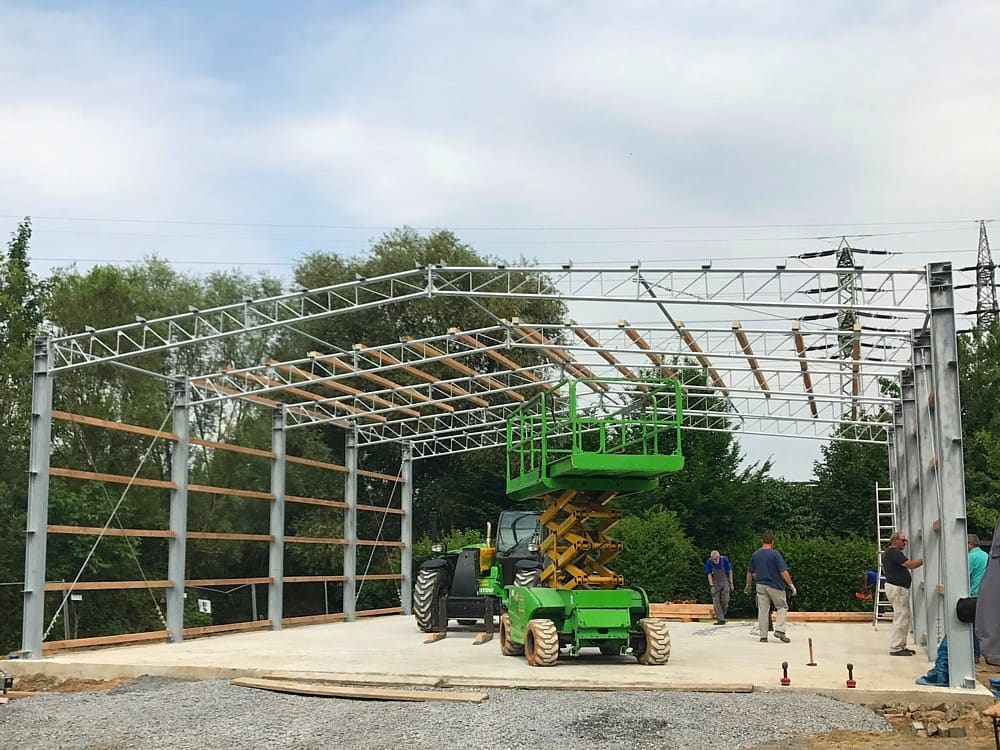

  • Halle mit teilweise eingebauten Kanthölzern
    Zum Feierabend ist großer Fortschritt zu erkennen. Die die Außenhaut tragenden Kanthölzer sind schon teilweise eingebaut
  • Die Mannschaft bei der Frühstückspause
    Immer bestens gelaunt, die komplette Mannschaft bei der Frühstückspause
  • Arbeit auf dem Hubwagen am Sturz für das Rolltor

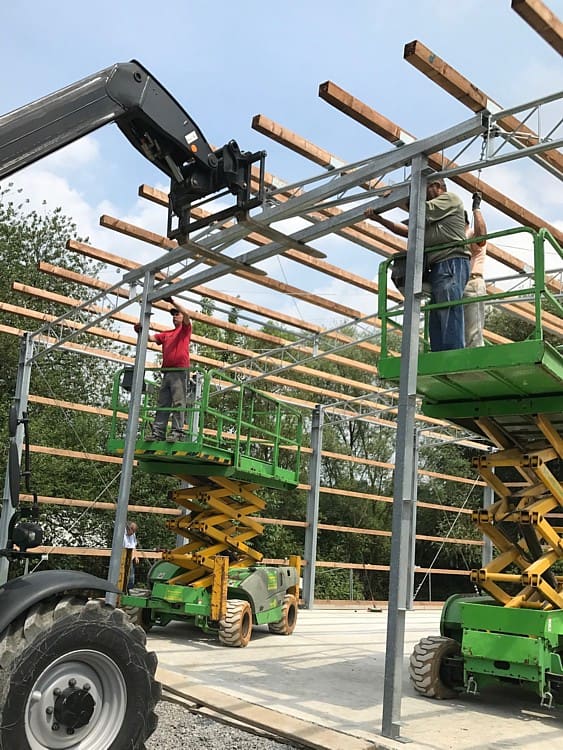

    Tag 3: Auf den Hubwagen lässt sich auch in luftiger Höhe sicher arbeiten, hier wird der Sturz für das Rolltor eingebaut
  • Die Baumannschaft vor und auf dem Hubwagen
    Hoher Besuch auf der Baustelle, zum Fototermin die komplette Mannschaft (v. l. n. r.): auf dem Hubwagen Jürgen Fritz und Willi Brinkwirth, vordere Reihe Kalle Grünzig, Buby Freiberger, Josef Kalb, Marc Brinkwirth, der Architekt Herbert Köhnemann, Harald Köhnemann und Walter Brune

  • Arbeit am hinteren Giebel
    Jetzt ist der hintere Giebel dran
  • Der 1. Vorsitzende und der 1. Kassierer auf der Baustelle
    „Zufriedene Mienen danken es ihnen“, alles im Plan, das sieht man dem 1. Vorsitzenden und dem 1. Kassierer an

  • Montage der Abschlussprofile
    Bevor die Außenhülle angebracht wird, müssen die Abschlussprofile angebaut werden
  • Helfer mit Bohrmaschine
    Her mit der Wand, ich will endlich die Löcher bohren

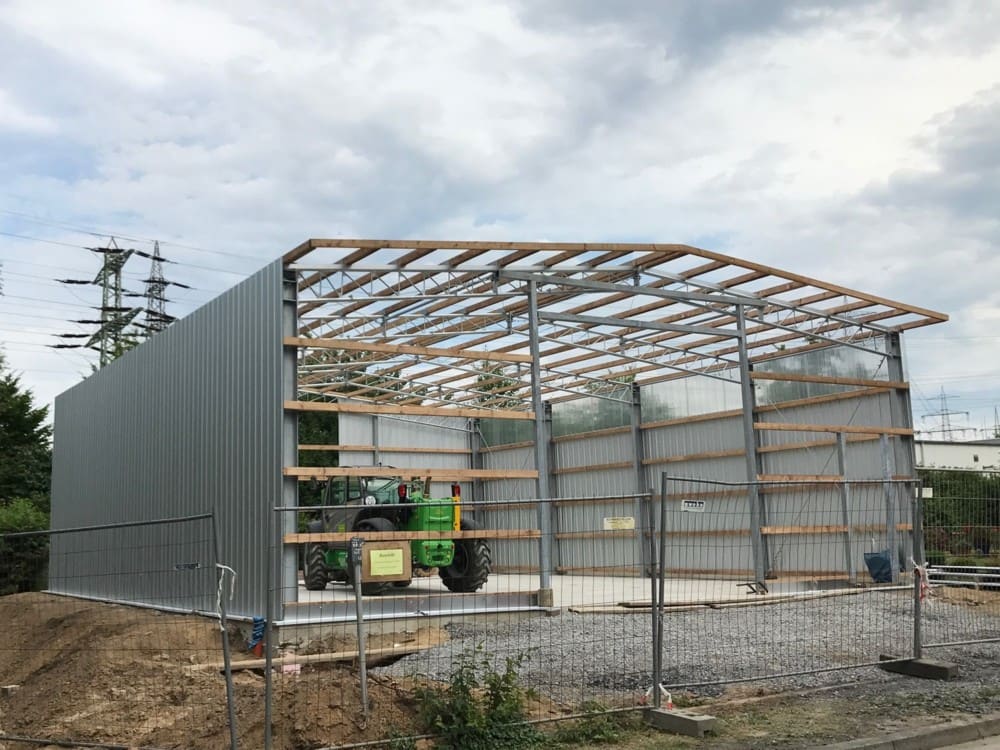

  • Die Halle am Ende des vierten Tages
    Tag 4: So sah unsere Halle am Ende des Tages aus. Beide Seitenwände und ein Teil des östlichen Giebels sind fertig.

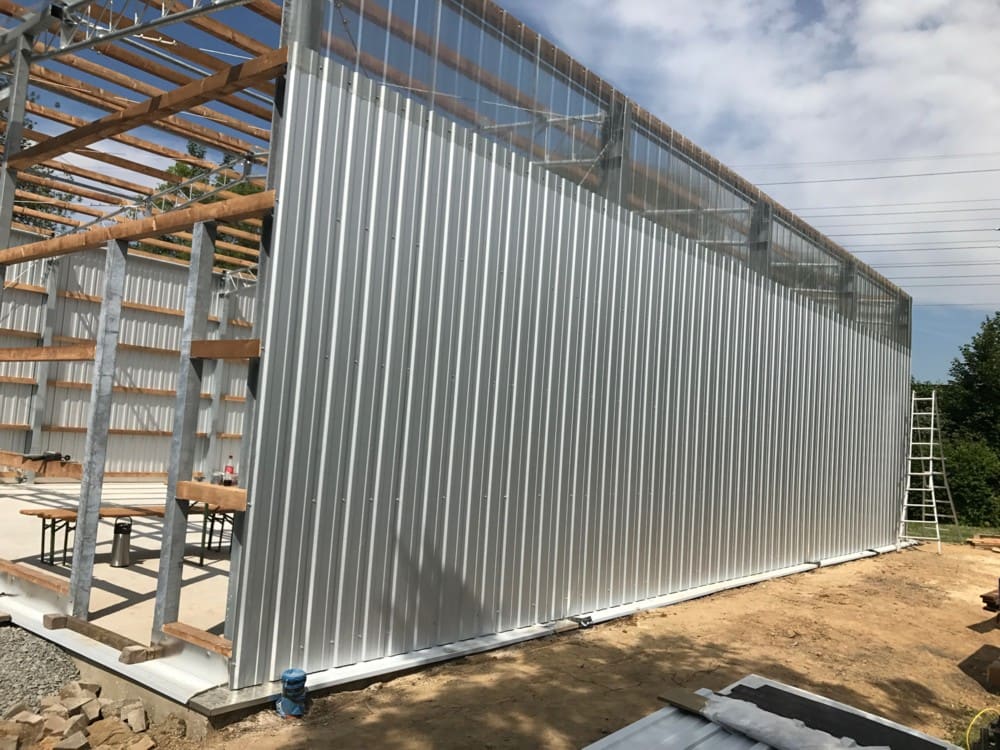

  • Eingebaute Lichtbahn in der Halle
    Jetzt ist auch die Lichtbahn eingebaut, es sieht super aus

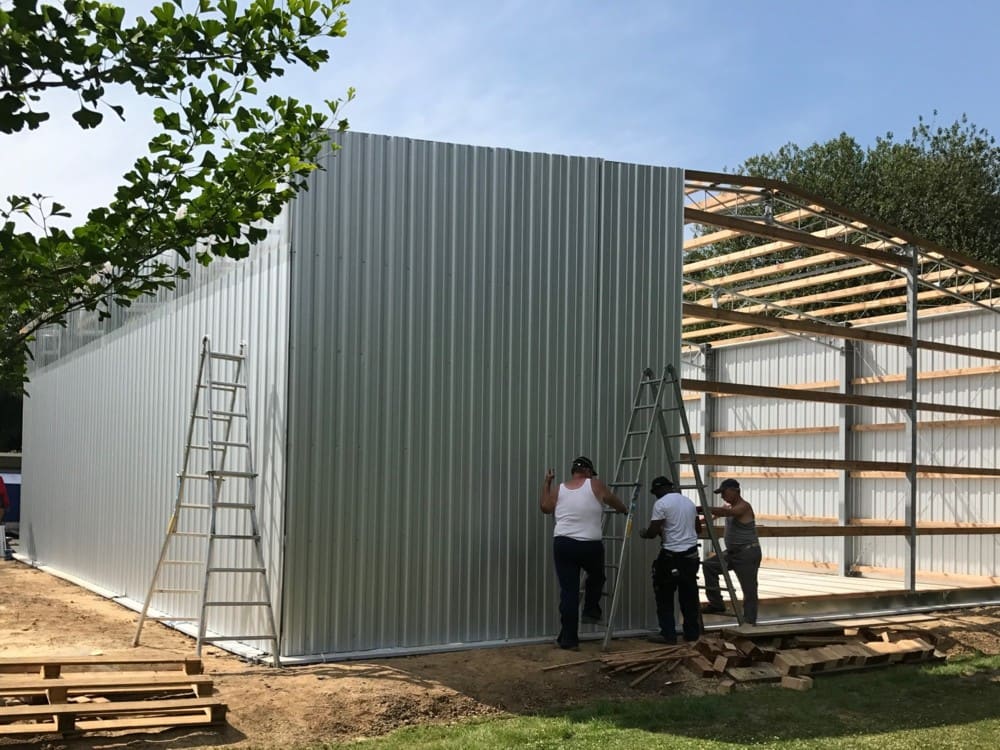

  • Die fertige Südseite und der östliche Giebel
    Die fertige Südseite und der östliche Giebel, mehr war bei der Hitze nicht drin

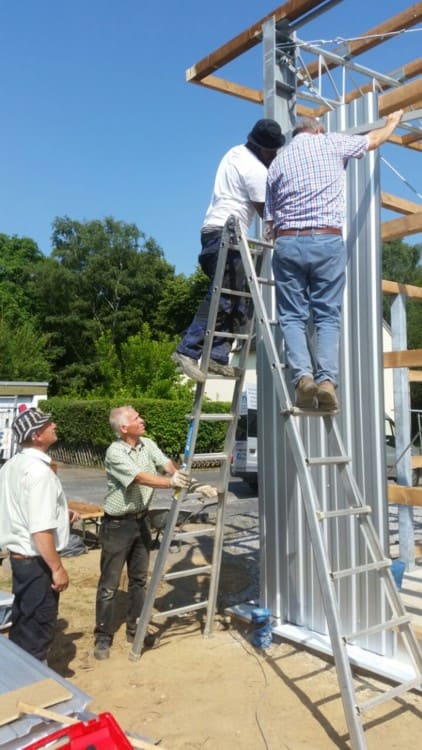

  • Helfer kontrollieren eine Wandplatte
    Nicht „passt, wackelt und hat Luft“, sondern exakt, mit 8-Augen-Kontrolle

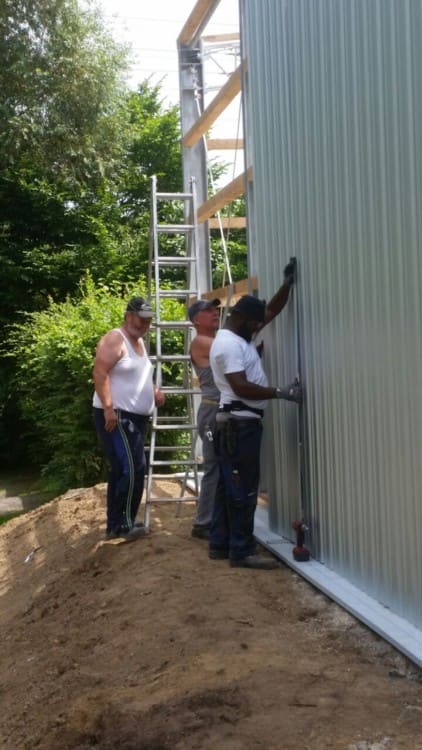

  • Arbeit an der Verkleidung der Nordseite
    Die andere Gruppe arbeitet parallel an der Verkleidung der Nordseite im Schatten
  • Helfer stoßen in der Halle an
    Darauf stoßen wir an, die erste Pause in der neuen Halle

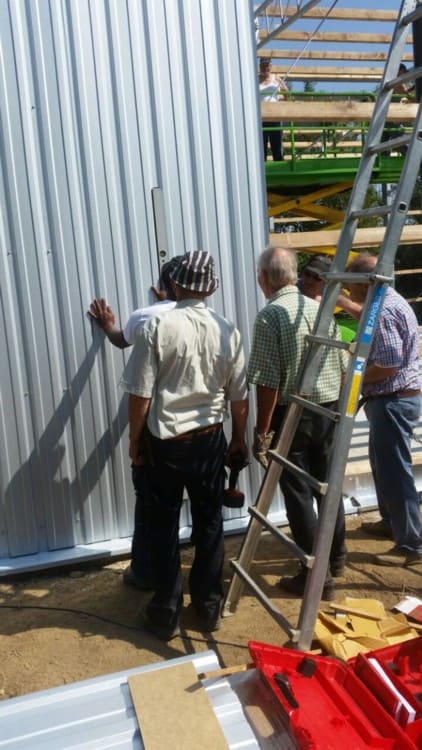

  • Einsetzen der ersten Wandplatte
    Da wird die erste Wandplatte der Südseite eingesetzt

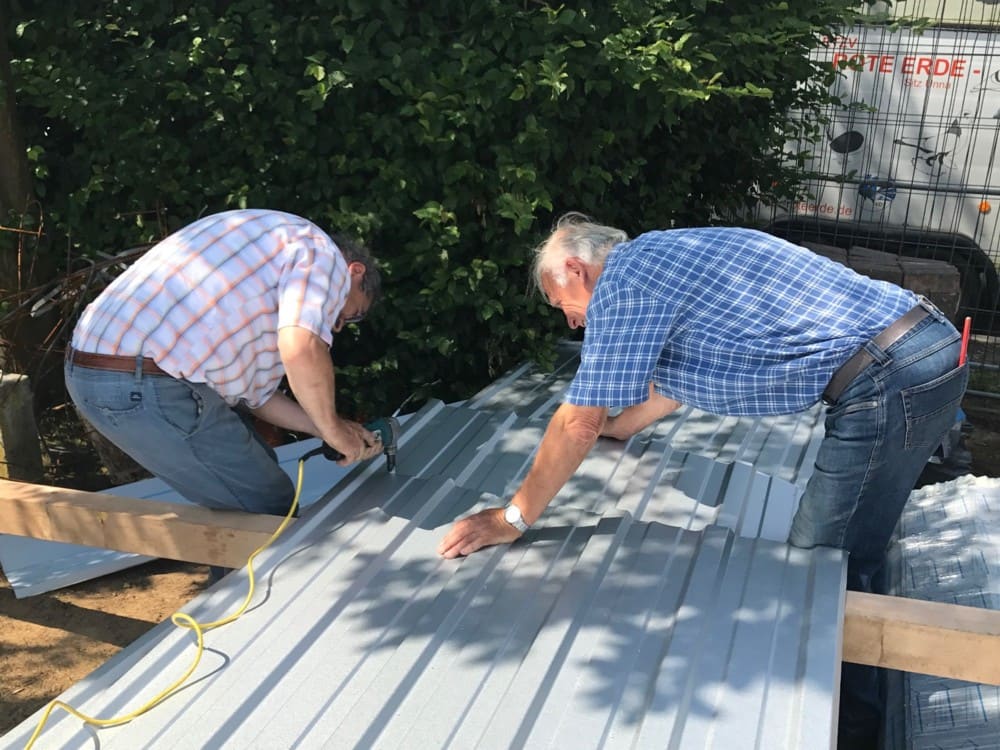

  • Zuschnitt einer Wandplatte
    Tag 5: Die Wandplatten für die Giebel müssen passgenau geschnitten werden. Ein Spezialauftrag für Clemens und Walter

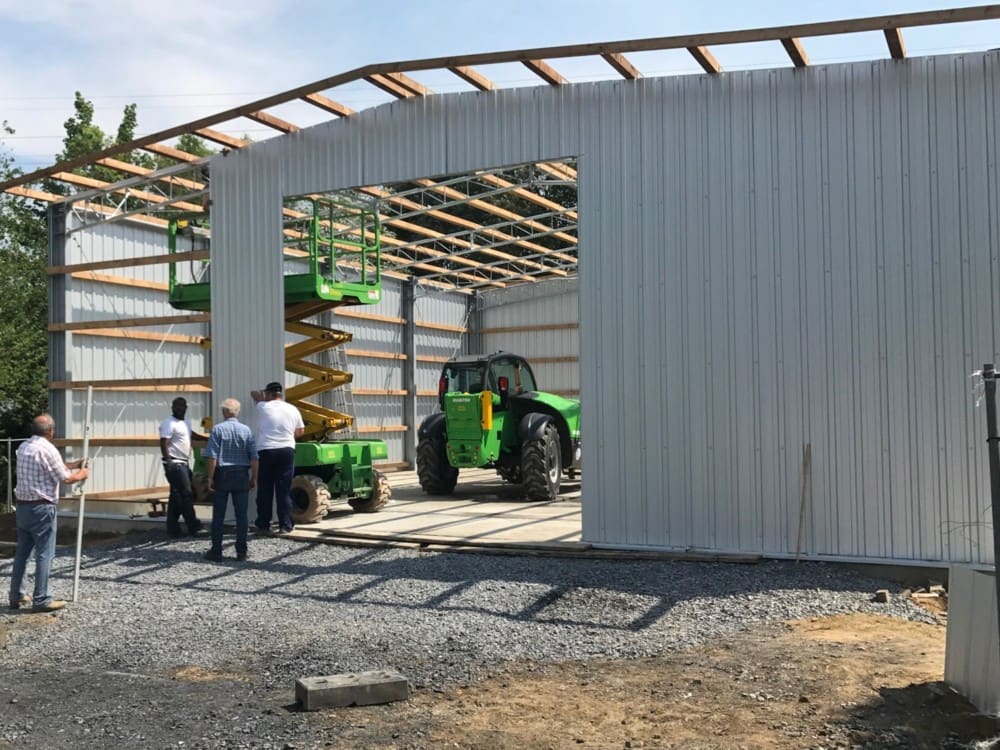

  • Angeschraubte Giebelplatte
    Da ist sie schon fixiert und angeschraubt

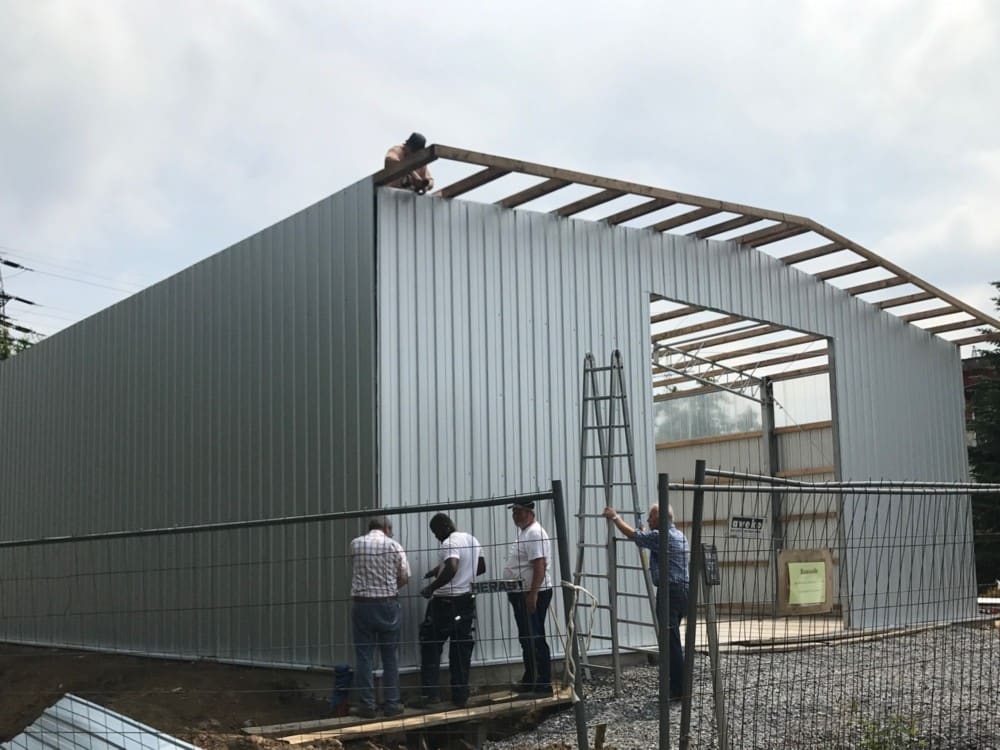

  • Die letzte Wandplatte ist angebracht
    Die letzte Platte ist angebracht, jetzt geht es noch an die Eckverkleidungen und damit ist dann die Außenhaut fertig

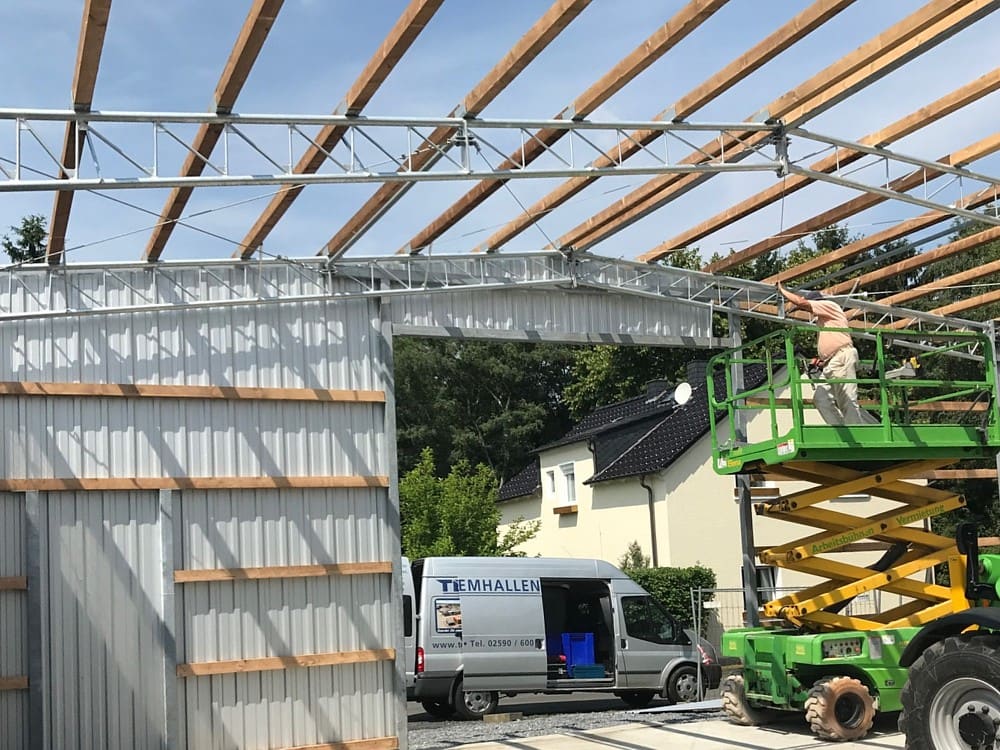

  • Jürgen wartet auf die nächste Platte
    Jürgen wartet auf die nächste Platte

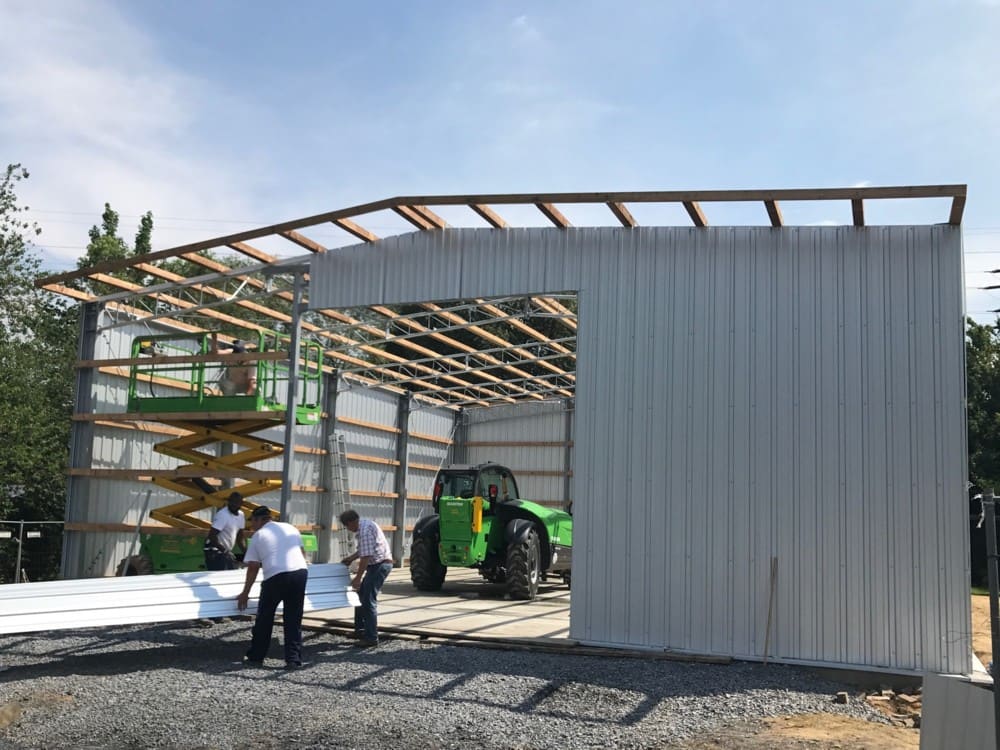

  • Helfer tragen eine Wandplatte
    Da kommt sie schon, Karl-Heinz und Walter haben alles im Griff

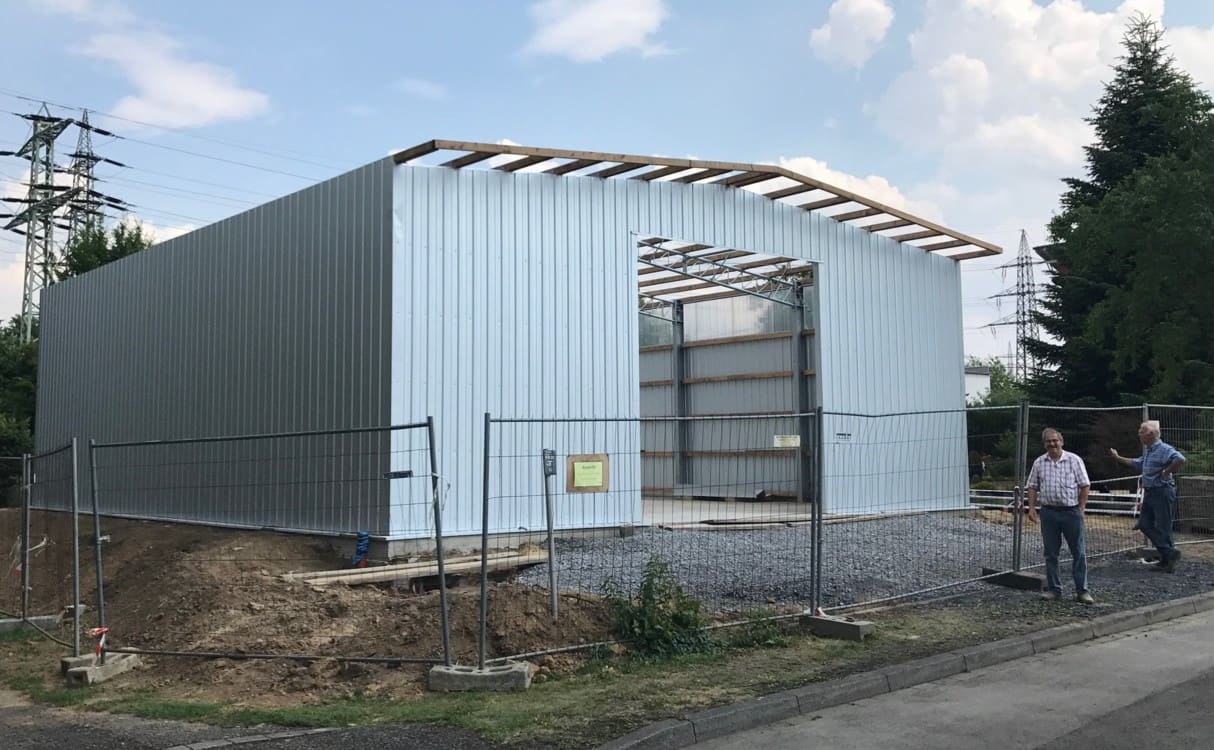

  • Die Halle ohne Dacheindeckung zum Feierabend
    Jetzt ist Feierabend, es fehlt nur noch die Dacheindeckung, die wird am Montag verlegt

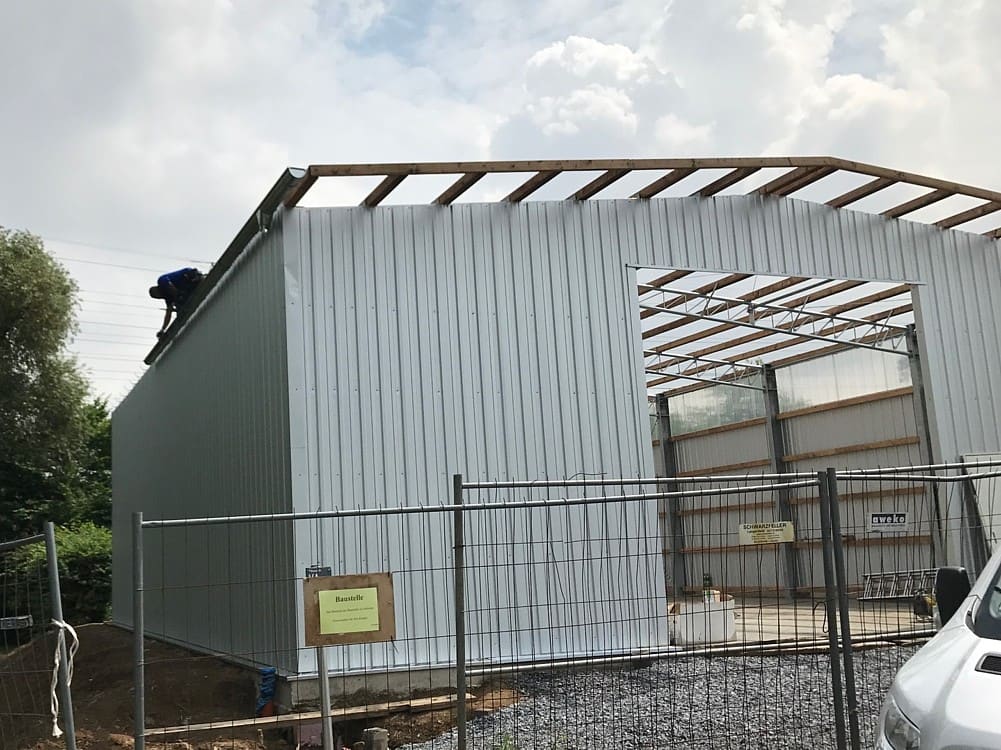

  • Montage der Dachrinne
    Tag 6: Der Tag begann mit der Montage der Dachrinne
  • Dachelemente auf dem Baustellenstapler

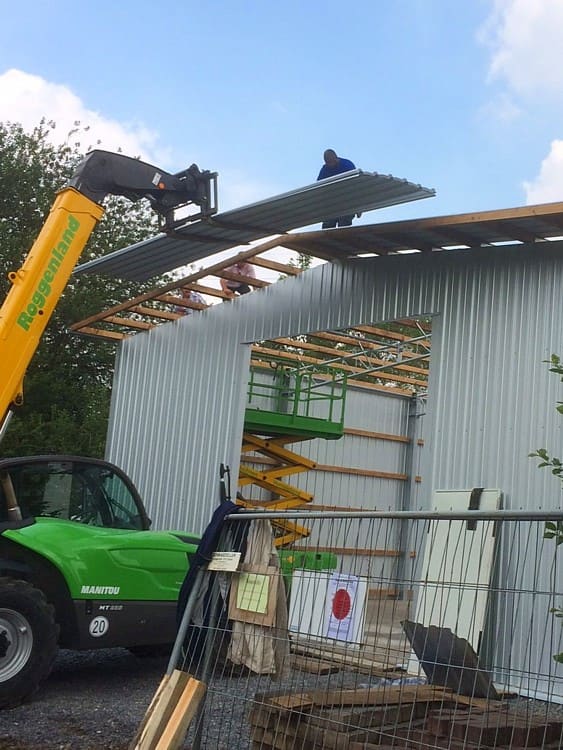

    Die ersten Dachelemente werden mit dem Baustellenstapler in die luftige Höhe transportiert
  • Deko-Tauben an der Hallenwand
    Die erste Anprobe unserer Deko-Tauben, jeder soll schon von außen erkennen, dass hier Rassetaubenzüchter beheimatet sind!

  • Blick auf die Halle
    Jetzt lassen sich die räumlichen Dimensionen erkennen

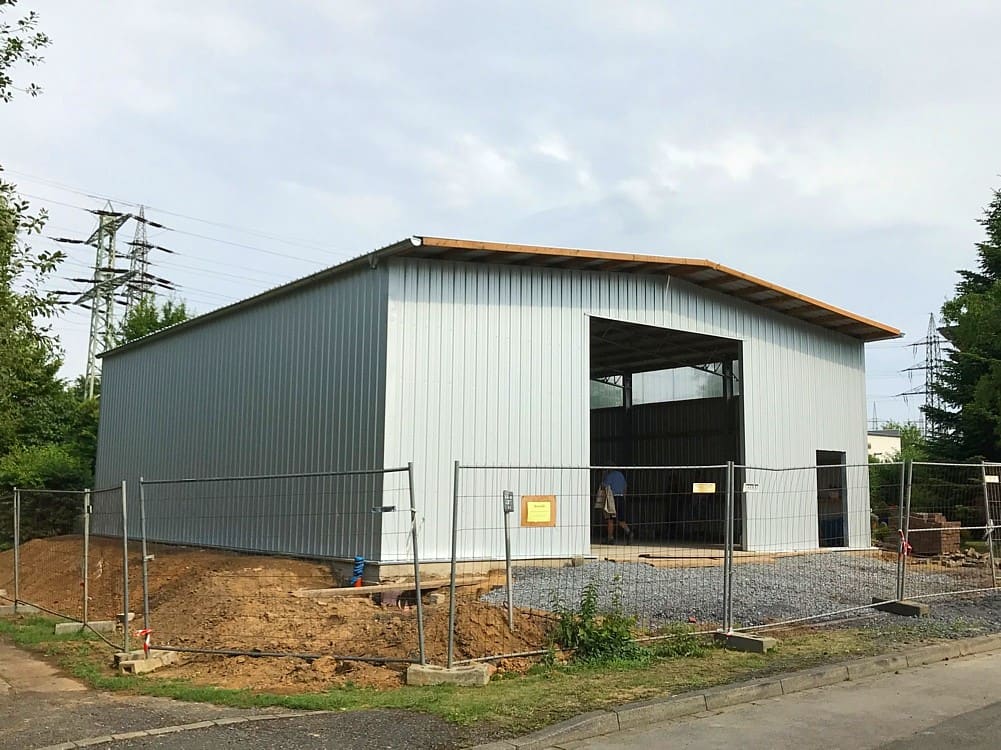

  • Die Halle zum Feierabend
    Das Feierabendfoto Tag 6

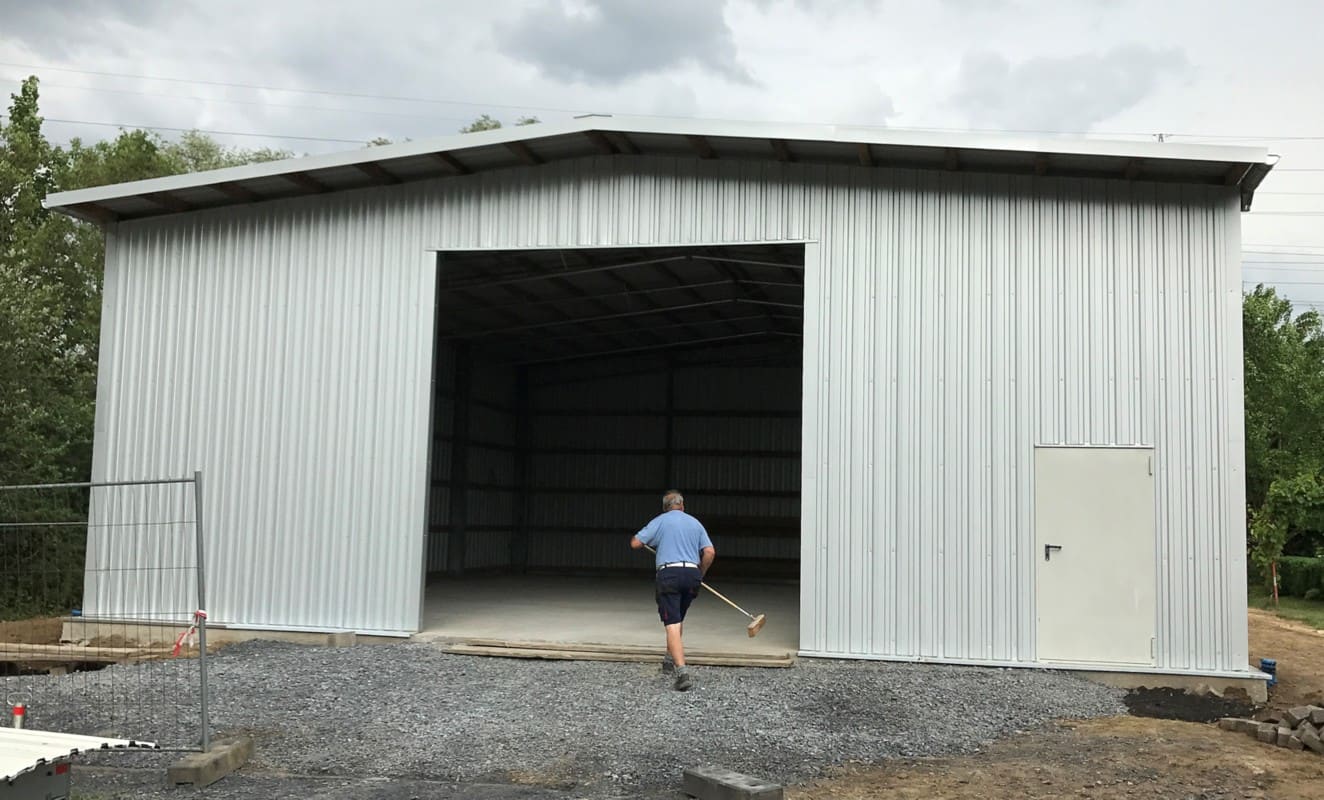

  • Die fast fertige Halle
    Tag 7

1 weitere Fotos

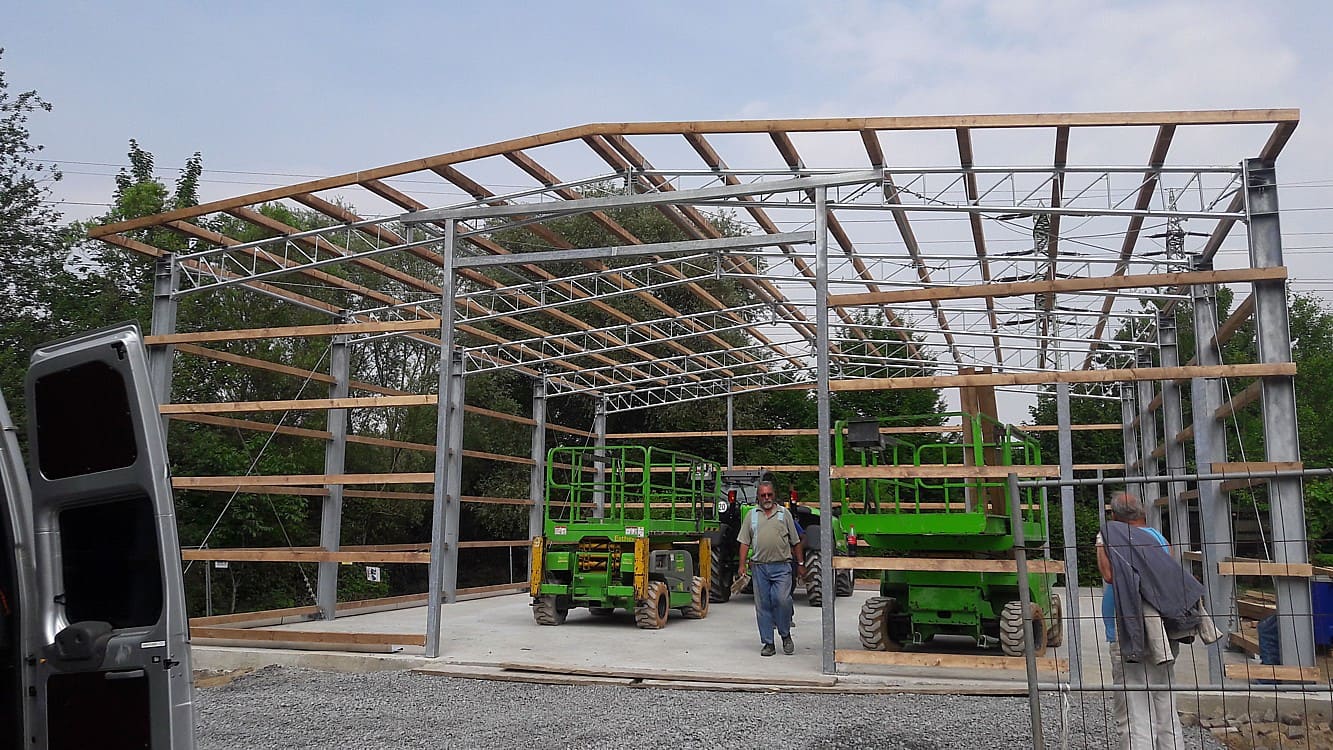

  • Hallenbau: Aufbau der Halle, Tag 1 bis 7, Foto 1
